“疆電入渝”巴里坤換流站啟動750千伏交流場區域帶電調試準備工作
中新網新疆新聞4月22日電(楊迎洲 趙開喜)4月21日,隨著巴里坤±800 千伏換流站交流場區域中最后一項負荷模擬式向量檢測工作試驗數據的成功采集,標志著全站交流場區域的分系統調試工作圓滿完成,為接下來全站啟動交流系統帶電調試做好充足準備。


哈密—重慶±800千伏特高壓直流輸電工程是國家“十四五”重點工程,起于新疆巴里坤換流站,止于重慶市渝北換流站,途經新疆、甘肅、陜西、四川、重慶五省區市,線路全長2290千米。作為送端起始站,巴里坤±800千伏換流站交流場區域包含GIS、交流濾波器等關鍵設備,其核心功能是匯集周邊“沙戈荒”大型風電光伏基地的清潔能源,并通過換流變壓器與直流系統連接,實現電能的高效轉換與傳輸。

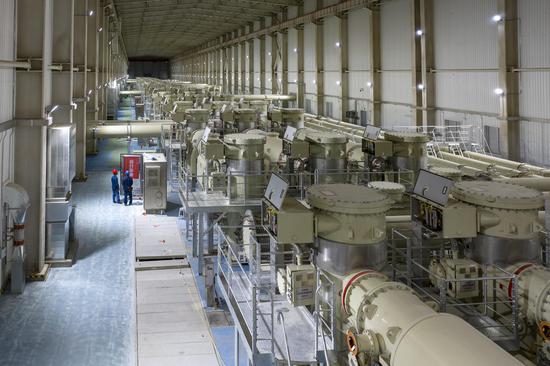

“巴里坤±800千伏換流站分系統調試工作已進入最后沖刺階段。目前,交流場分系統調試完成100%,換流變及閥廳分系統調試完成80%,直流場分系統調試完成75%?,F(xiàn)場共計投入調試專業技術人員35人,儀器設備52臺套,確?,F(xiàn)場各項調試工作優質高效完成。接下來,我們將開展交流系統投運前的調度端信息核對、保護及穩控聯調、送電前檢查及安措布置等各項工作,確保4月26日具備交流系統帶電條件,同時為后續雙極低端如期順利投運奠定基礎?!毙陆妥冸娪邢薰倦姎釧包項目副經理熊坤介紹。

作為服務我國首批“沙戈荒”大型風電光伏基地的外送工程之一,也是“疆電外送”的第三條直流通道。工程投產后,每年可向重慶輸送電量超360億千瓦時,可替代燃煤消耗600萬噸,減排二氧化碳1650萬噸,有力推動新疆能源資源優勢轉化,服務全國能源保供大局。
